Semana del 02 al 06 de Octubre:

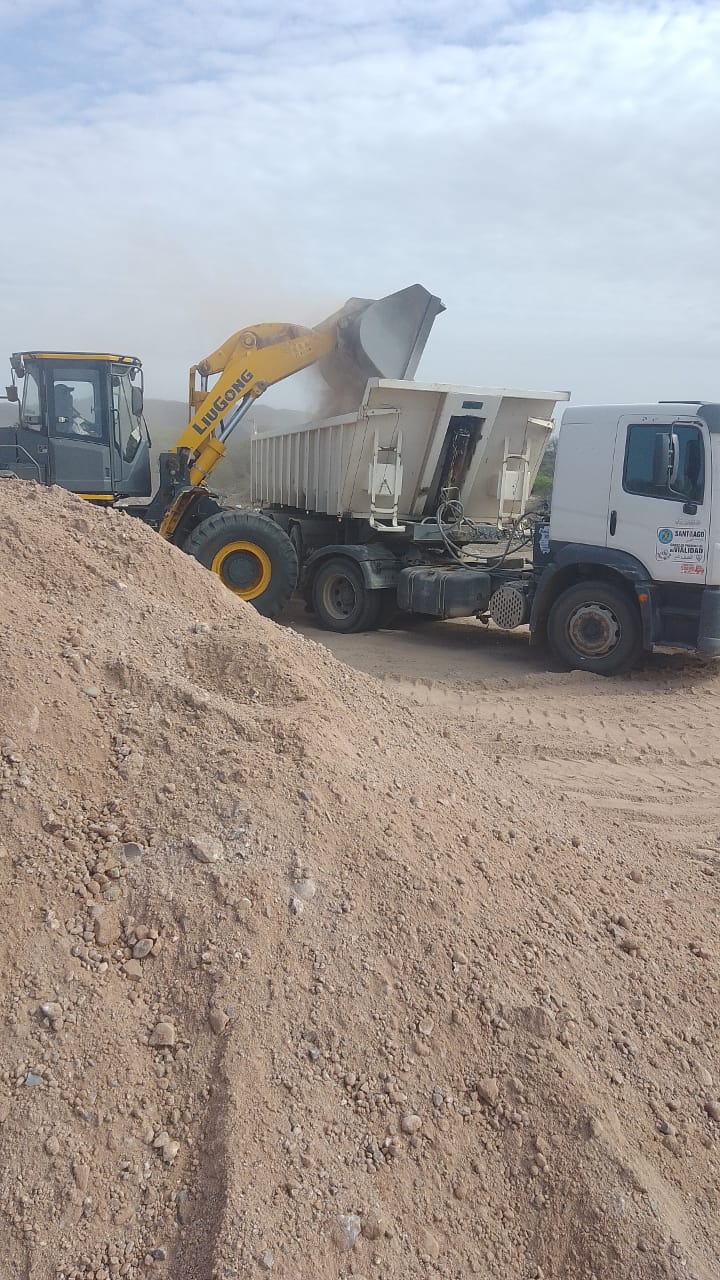

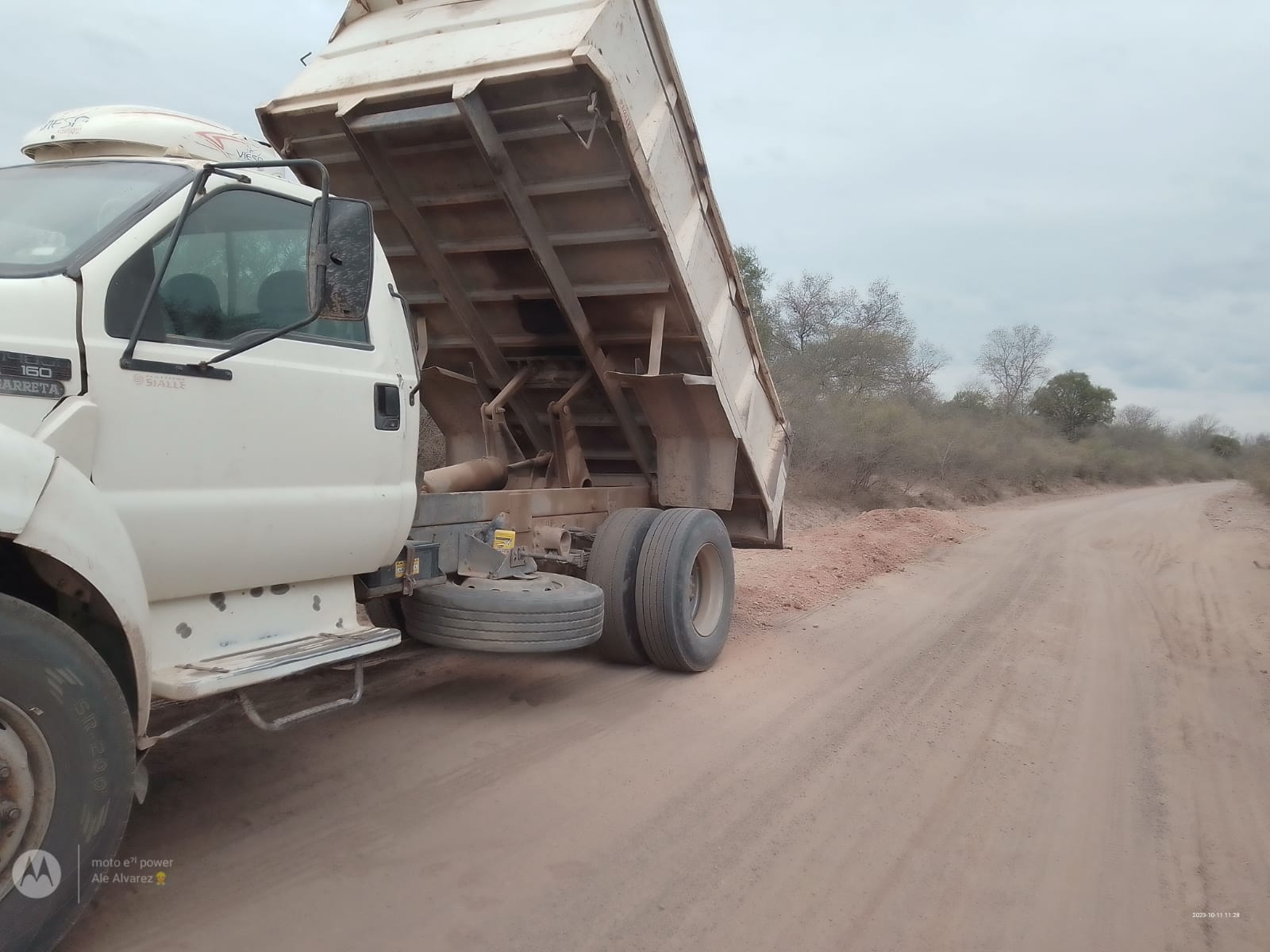

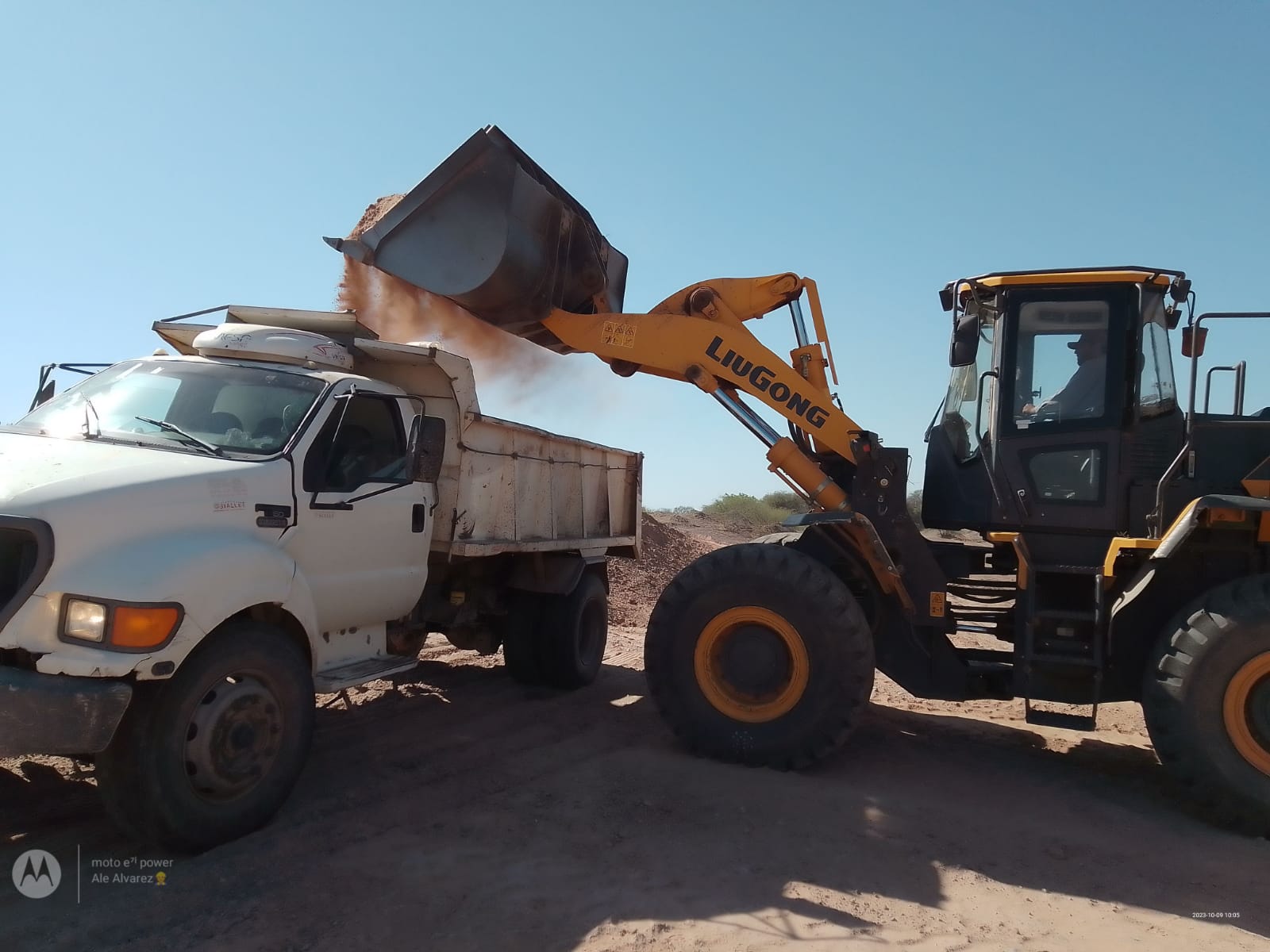

- Transporte de material de base estabilizada en varios tramos, incluyendo Cantera, Balde Pozo, La Bajada, San Rafael.
- Transporte de agua en diferentes tramos, desde Calapuchin hasta Balde Pozo y desde La Represa hasta Balde Pozo.

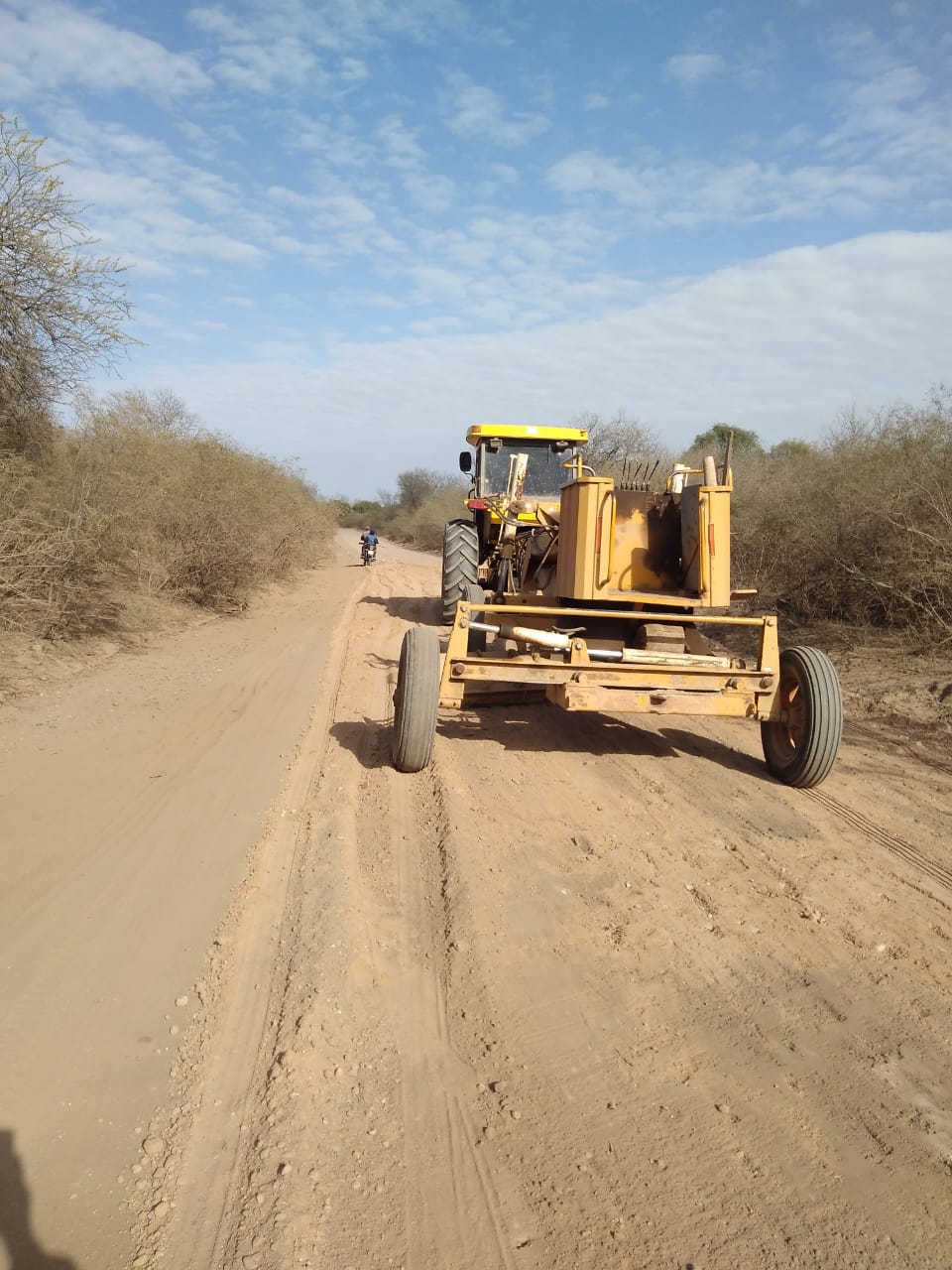

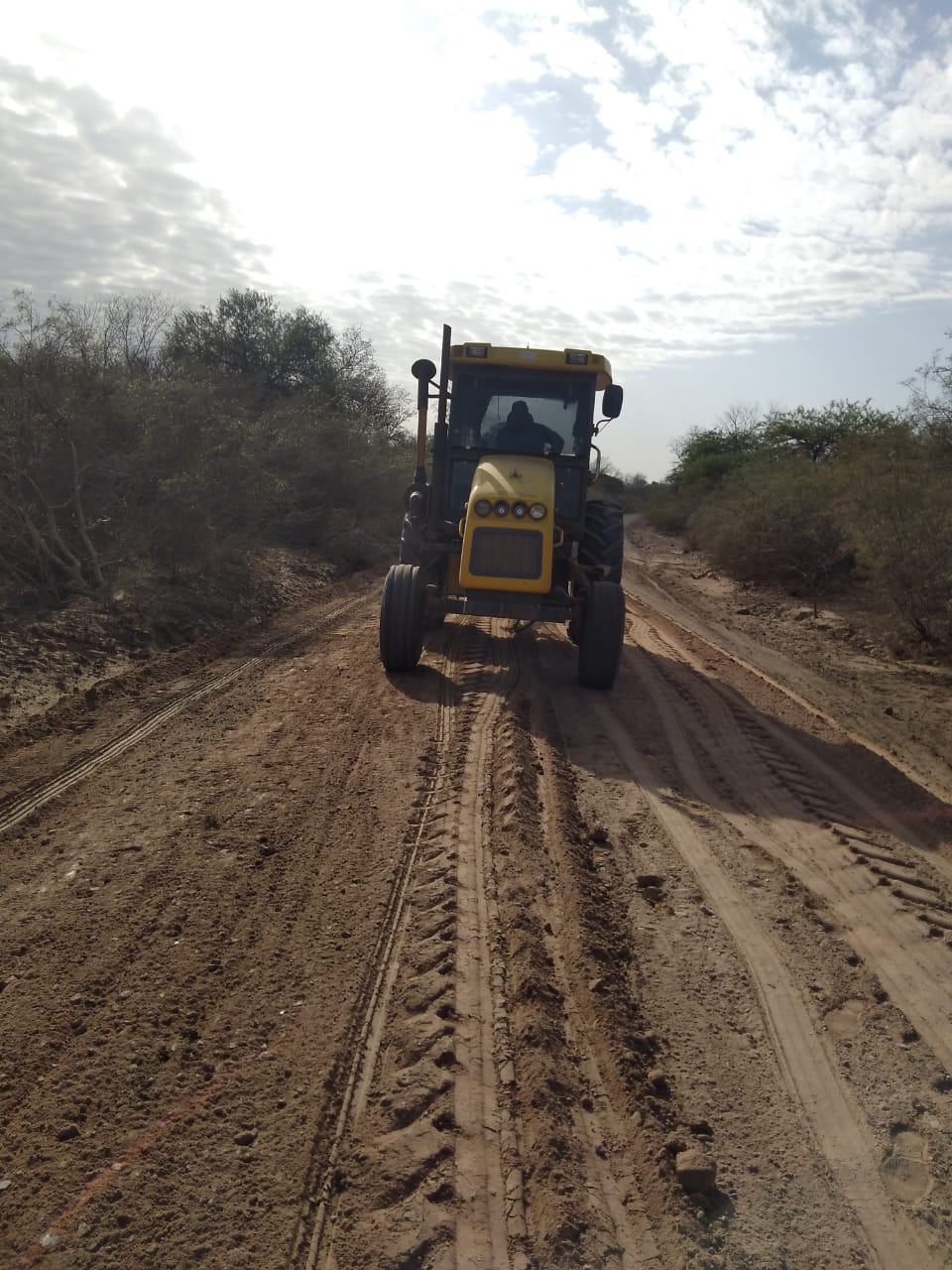

- Riego de camino en el tramo de Balde Pozo a La Represa.

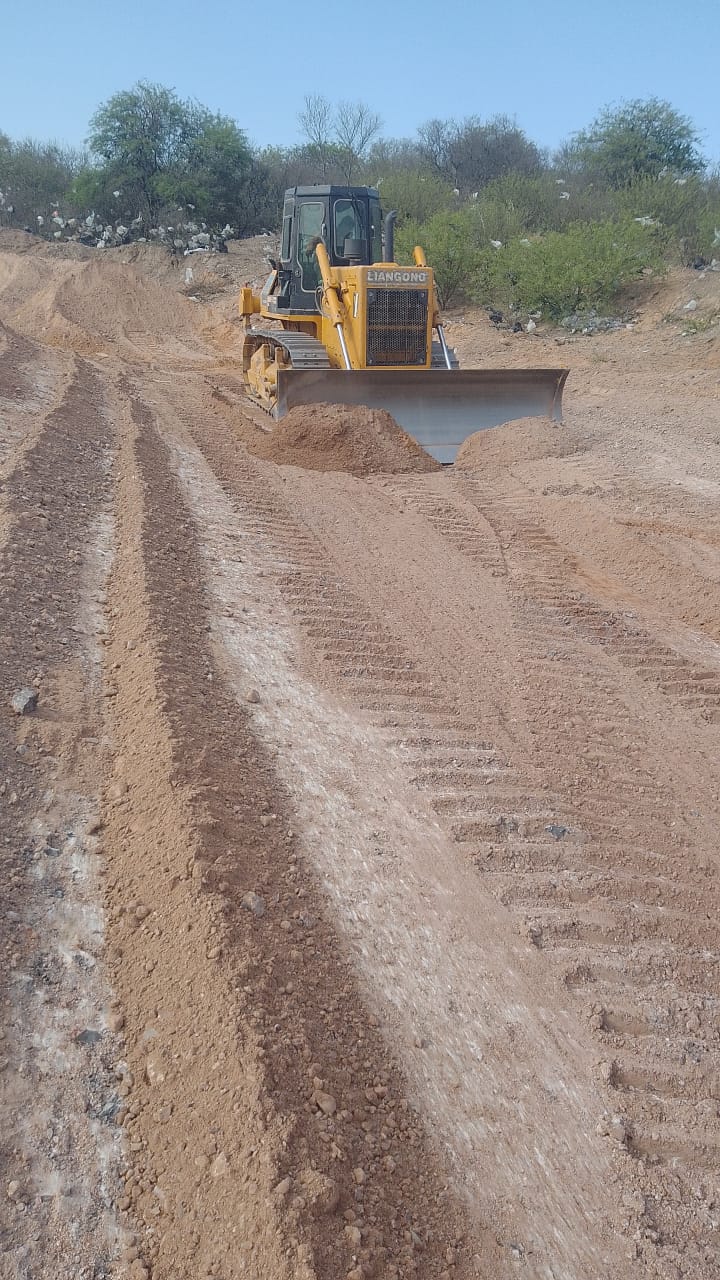

- Reconstrucción de abovedamiento en el tramo de La Represa a La Bajada.

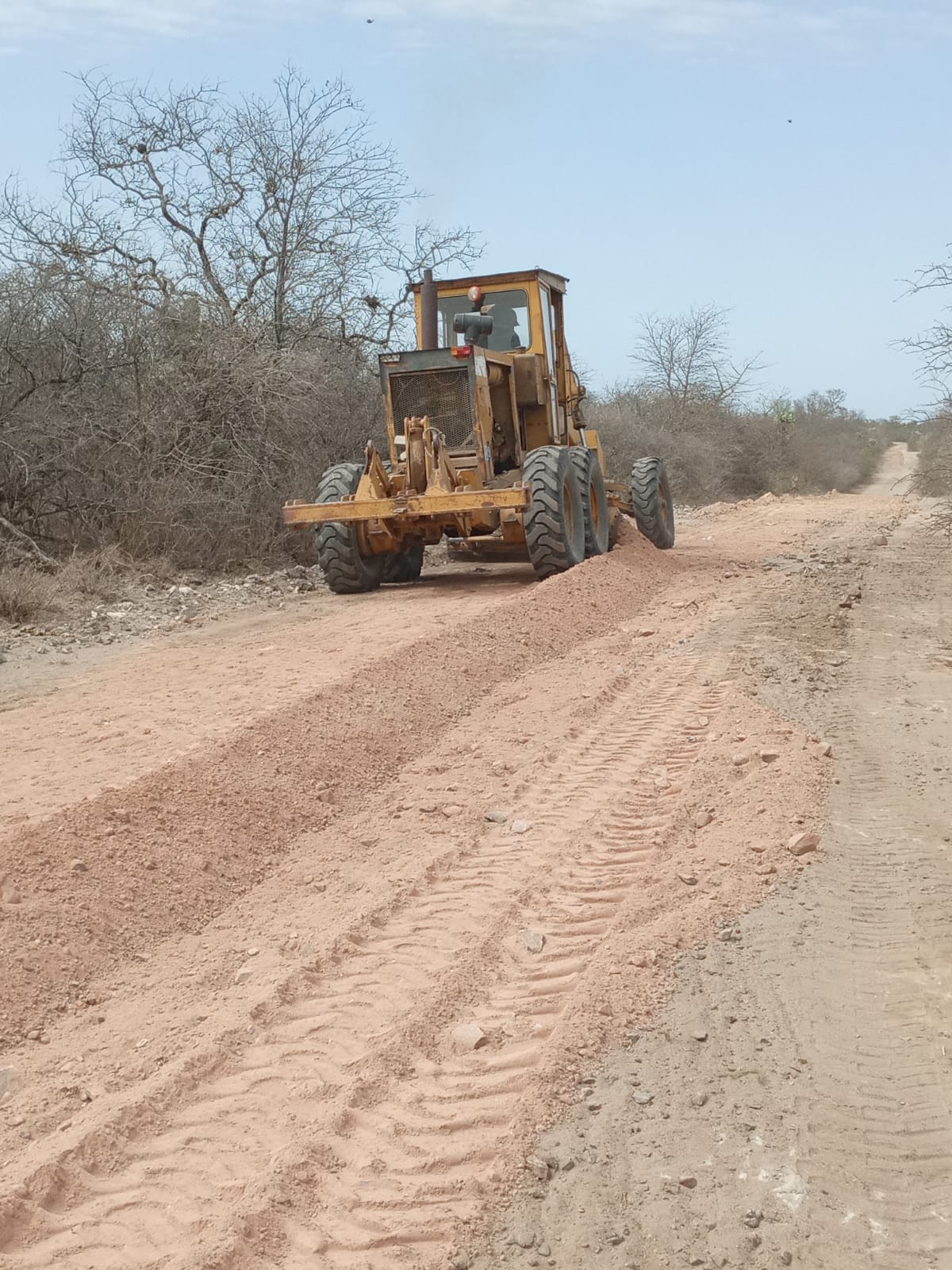

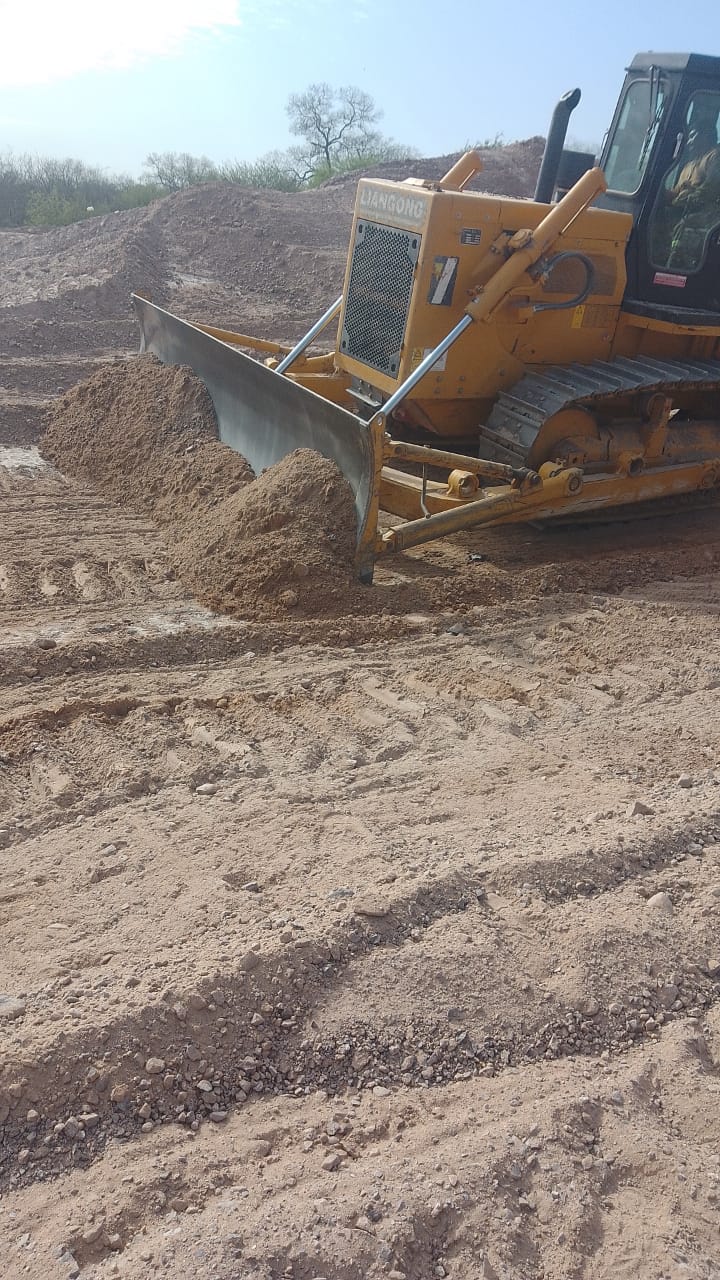

- Distribución de material de base estabilizada en el tramo de La Represa a La Bajada.

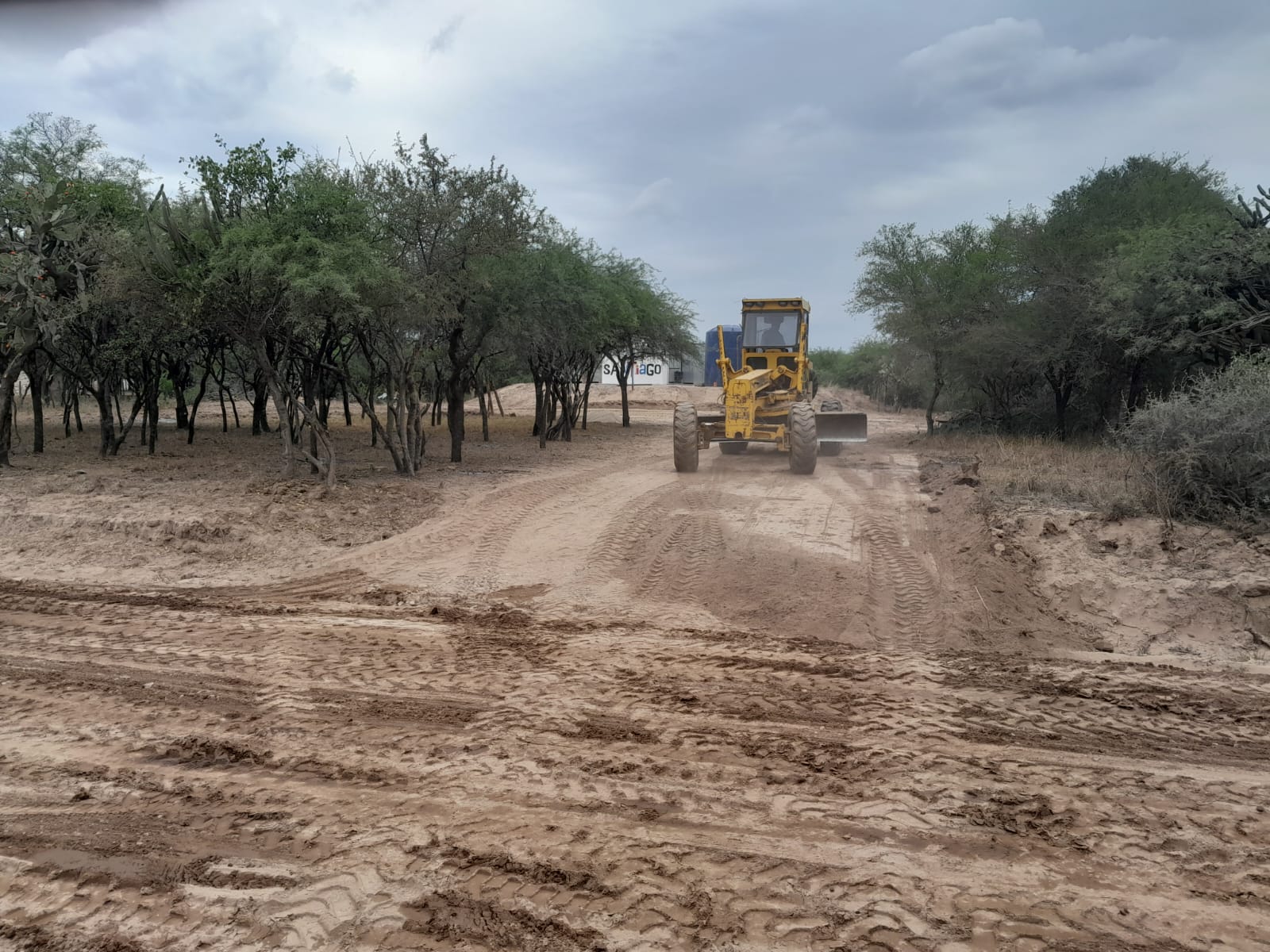

- Limpieza y destape de cantera.
- Acopio de material de base estabilizada en cantera de Villa La Punta con destino a la Comisión Municipal de Laprida.







Semana del 09 al 13 de Octubre:
- Transporte de material de base estabilizada en varios tramos, incluyendo Cantera, La Bajada, San Rafael, Pichana.
- Transporte de material compuesto en el tramo Zona Vial a Choya.

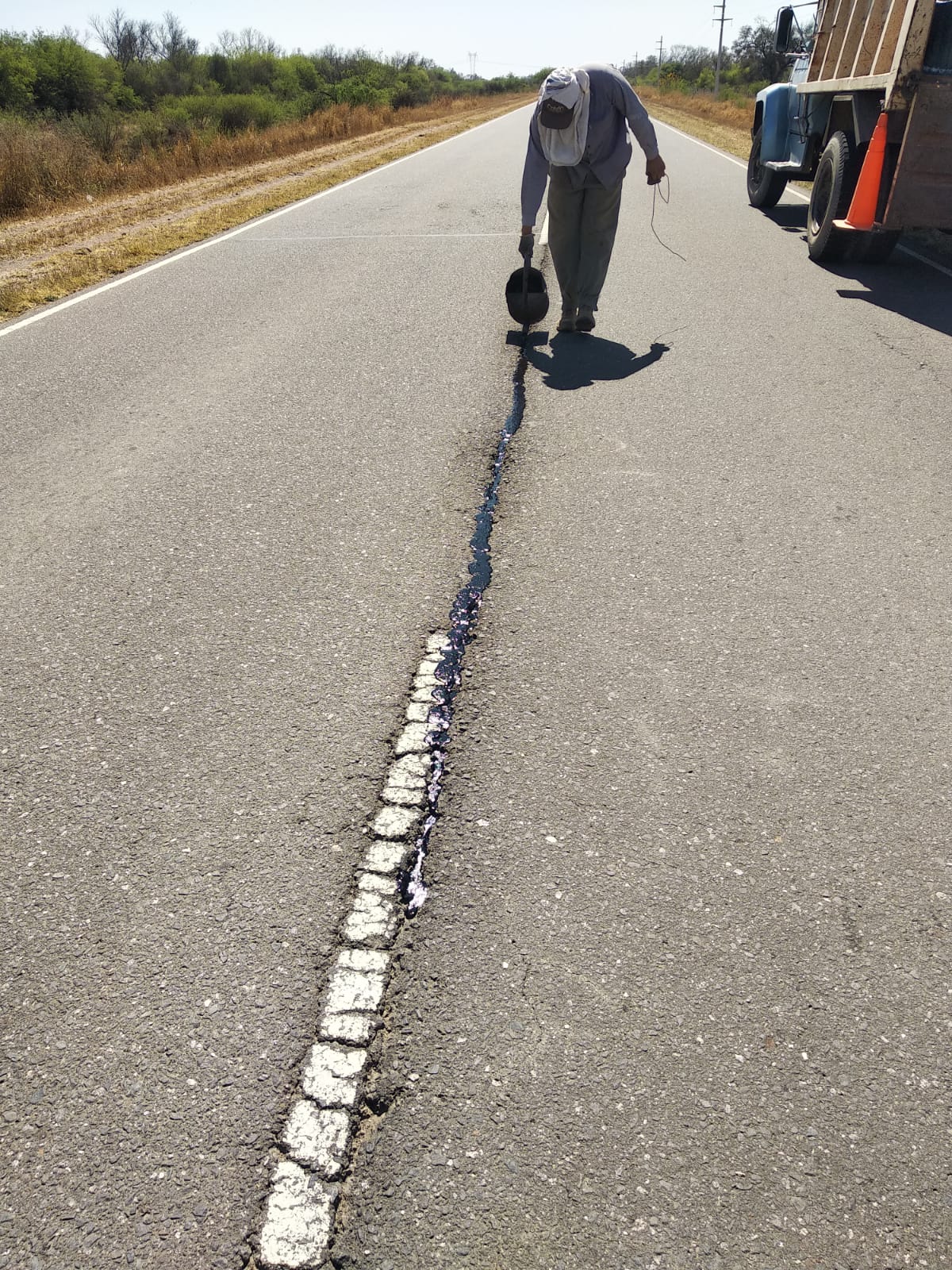

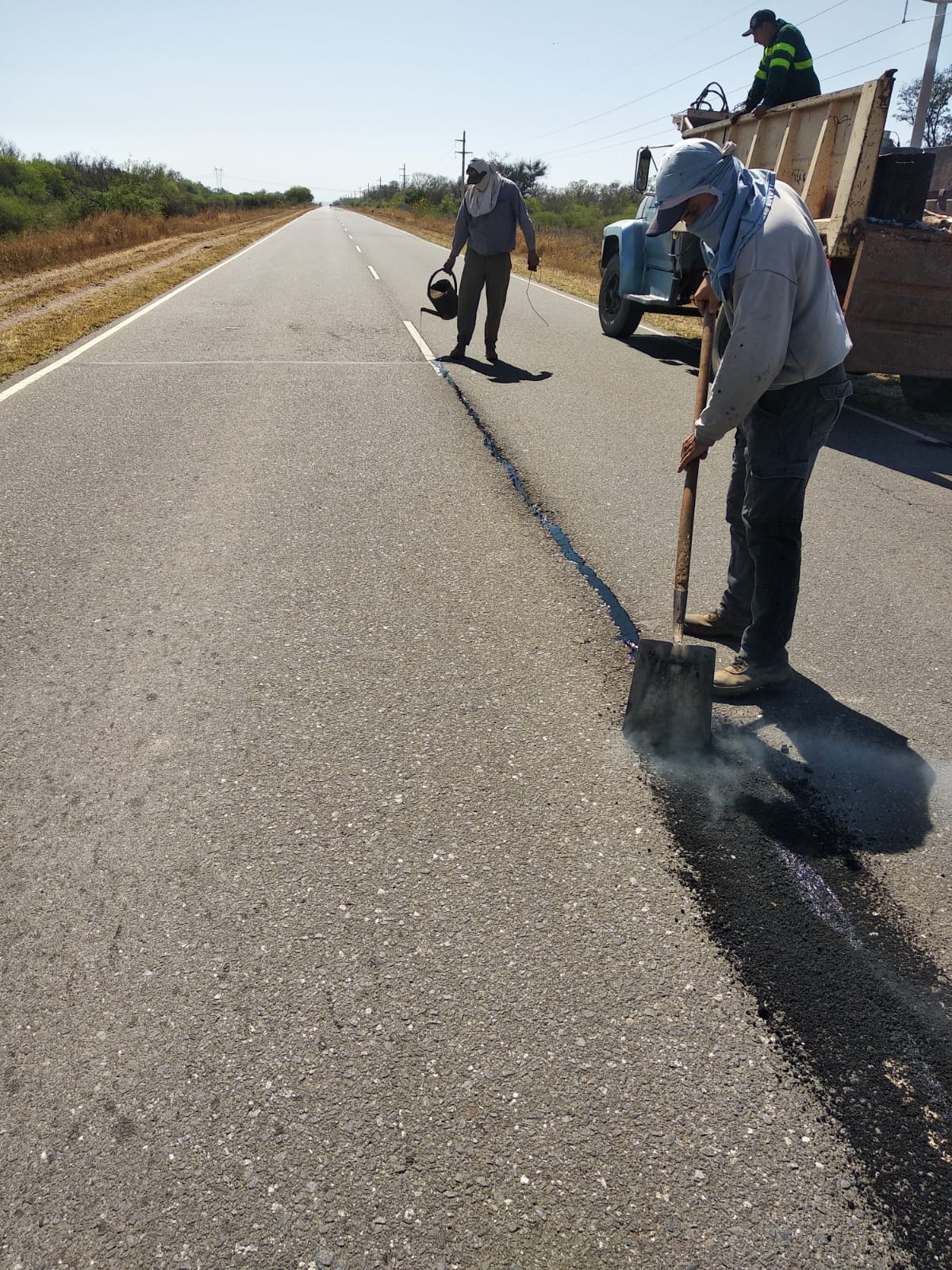

- Bacheo con material compuesto en los tramos de Choya a km 18 y de km 18 a km 47.
- Reconstrucción de abovedamiento en el tramo de La Bajada a La Represa.

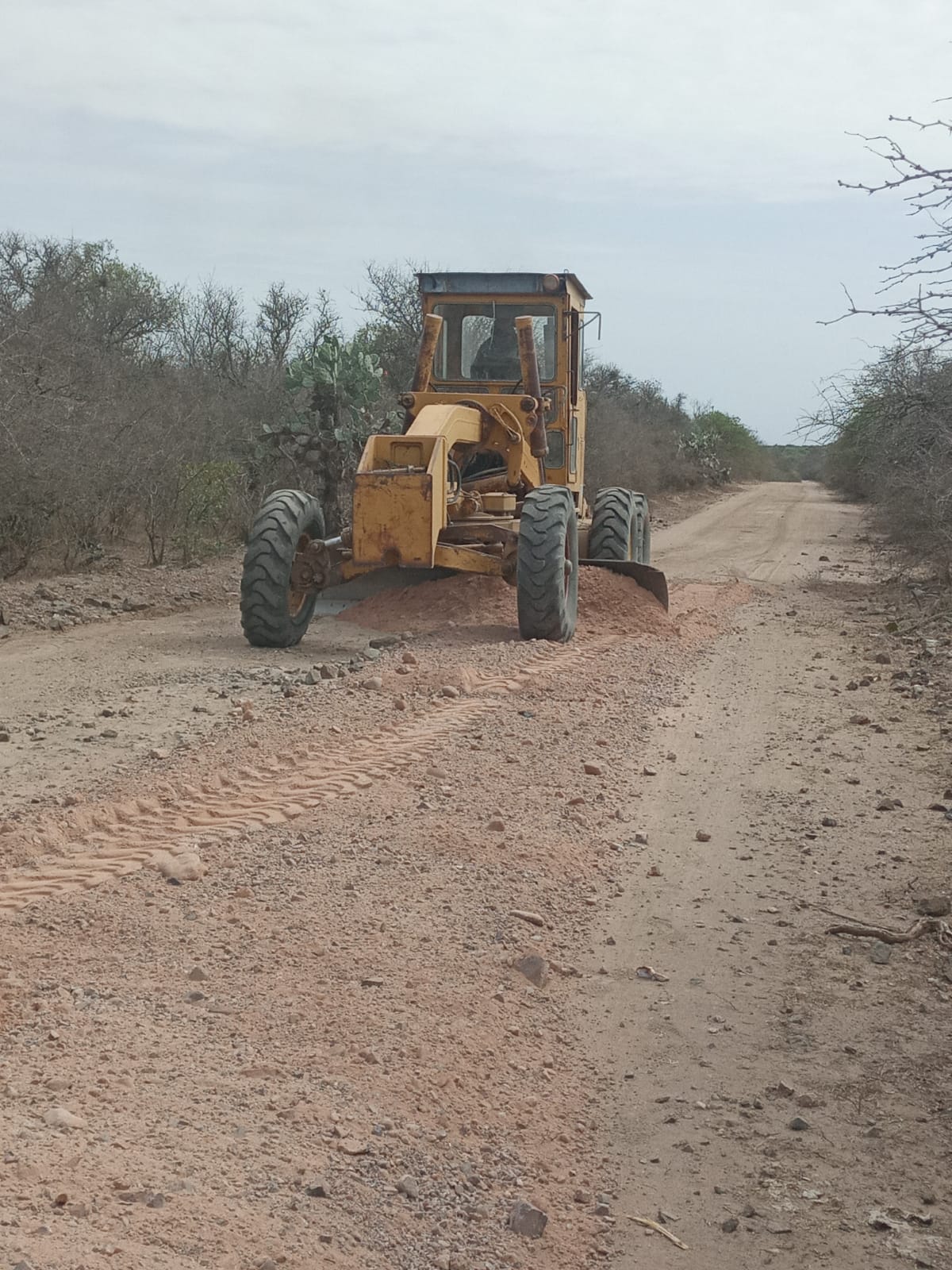

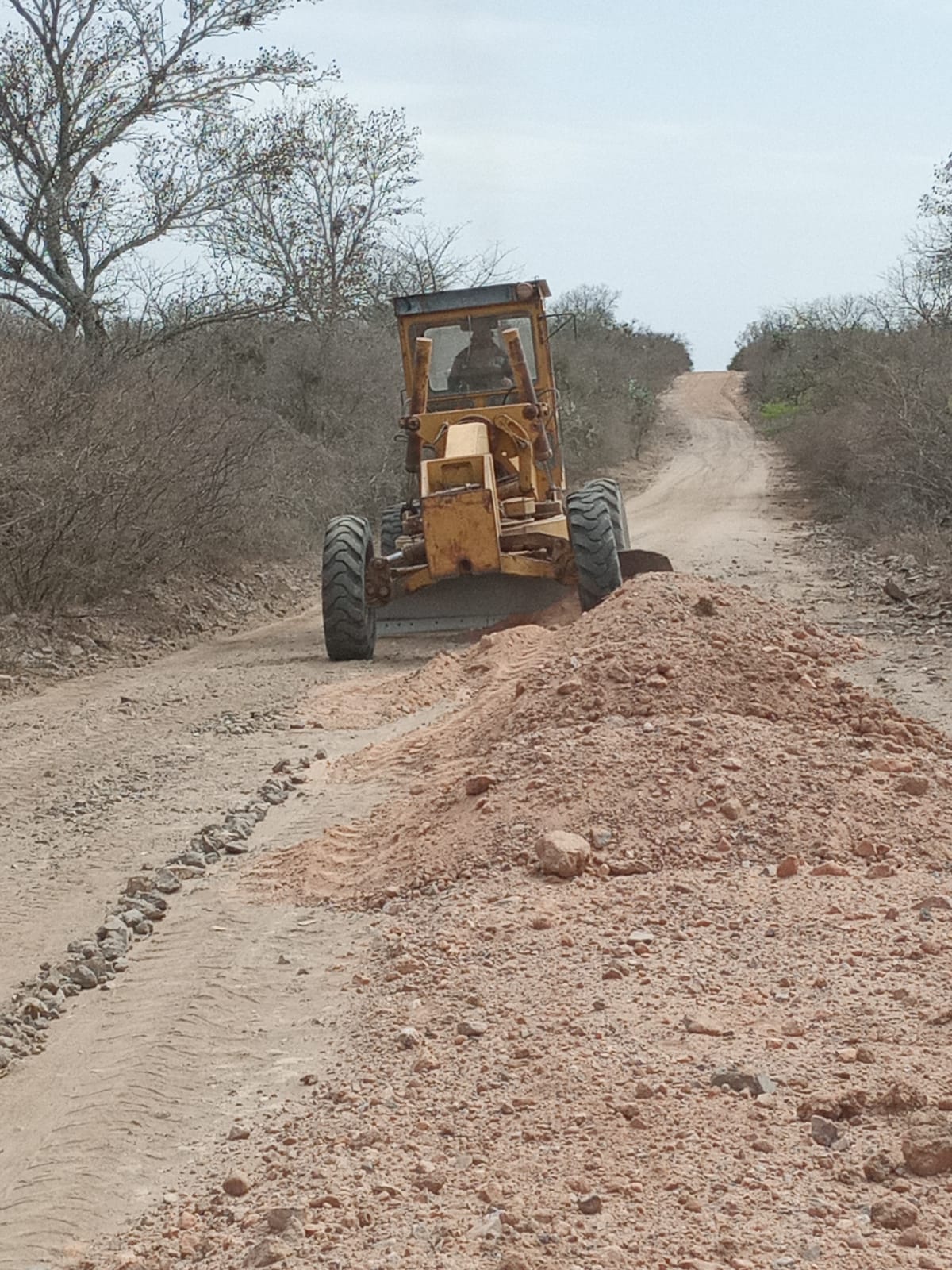

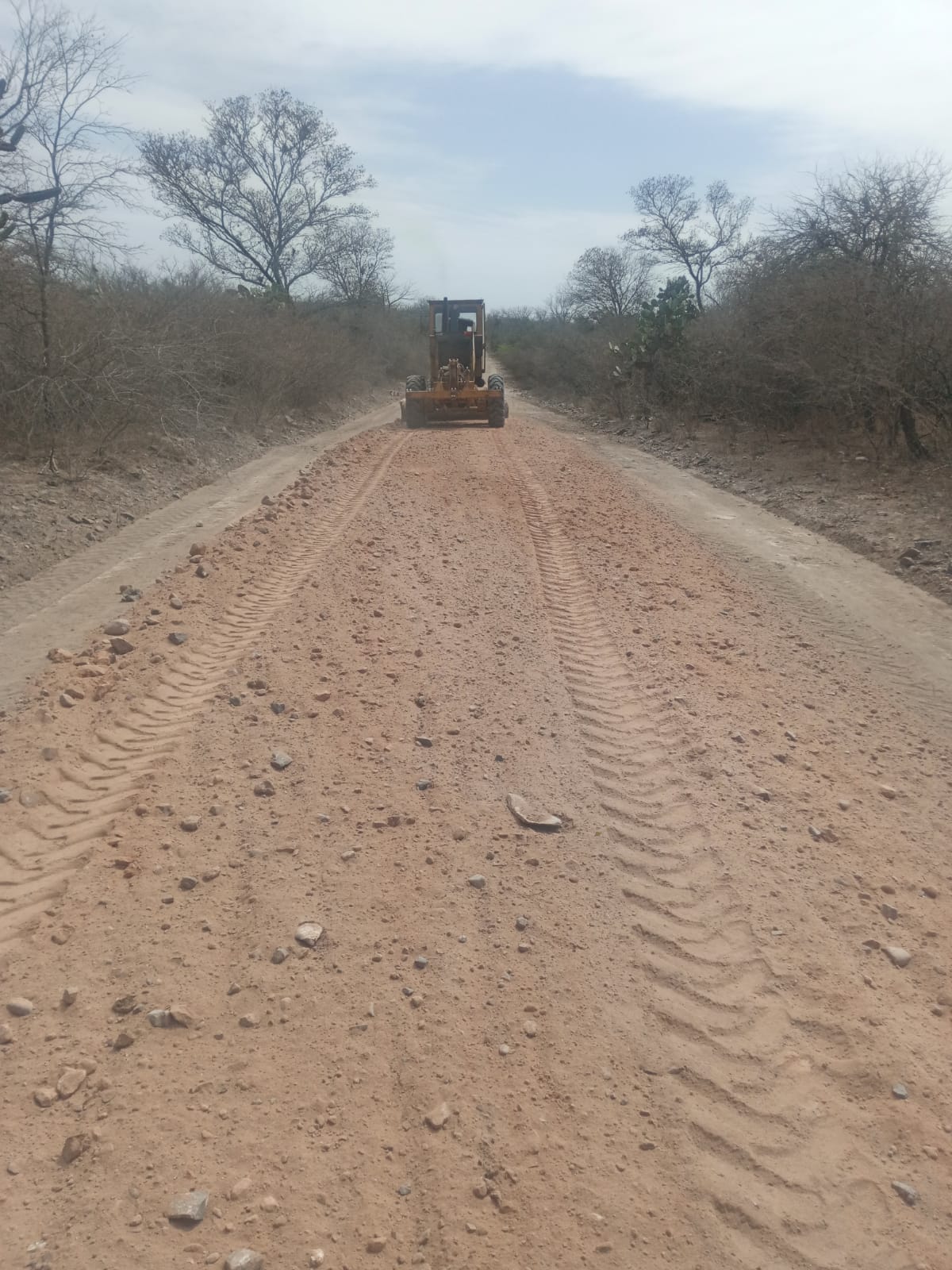

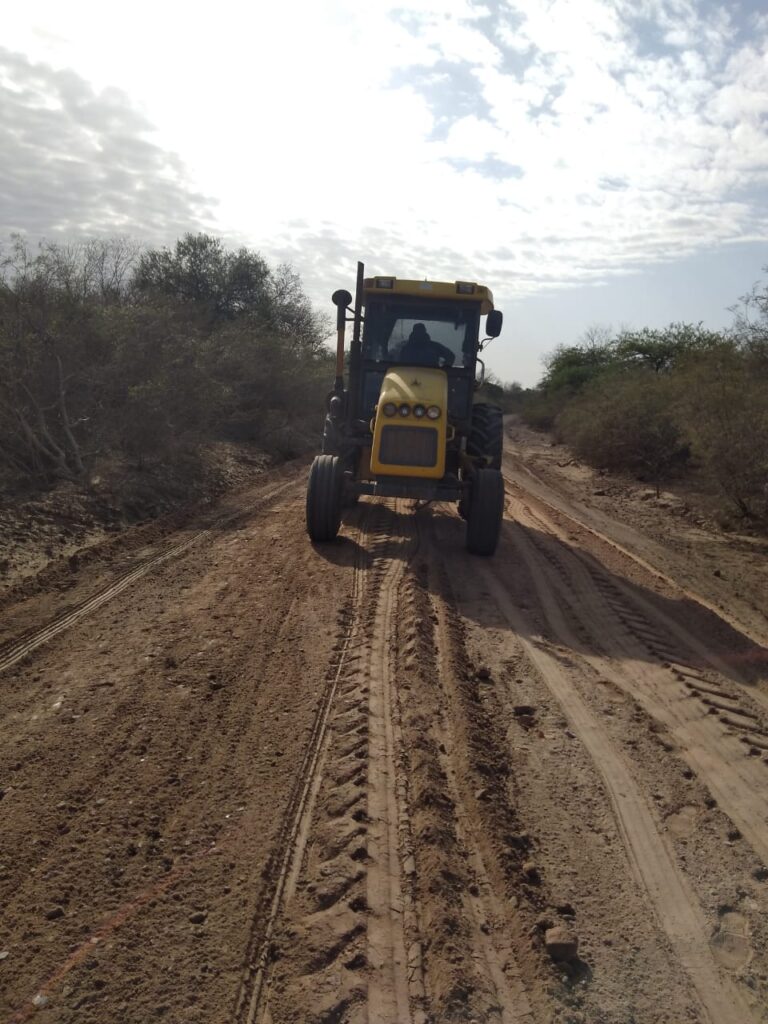

- Perfilado de calzada natural en San Rafael.
- Distribución de material de base estabilizada en los tramos de La Bajada a La Represa y en San Rafael.
- Perfilado de calzada natural en el tramo de Pichana a El Puente.
